| 費用類別 | 金額 | 對應成果 |
|---|---|---|
| 設備及安裝 | 569,450 | 導覽設備、現場安裝、布點測試與感應校正 |
| 內容撰寫及編修 | 431,000 | 中文完整版、英文完整版、中文簡易版 |
| 聲音後期製作 | 391,000 | 選聲、錄音、後製、格式檢查與實機審聽 |
| 專案管理及維運 | 553,000 | 履約控管、智慧排錯、報修紀錄與三年支援 |
| 其他與稅金 | 149,723 | 印刷、訓練、交付媒體、行政雜支與稅金 |
| 評選項目 | 占比 | 企畫書頁面 | 內容 |
|---|---|---|---|

| 主動推播式導覽規劃 | 25% | p.5, p.14–25, p.44–46 | 導覽機、紅外線感應器、充電設備、手動備援、布設測試、維護與保固。 |

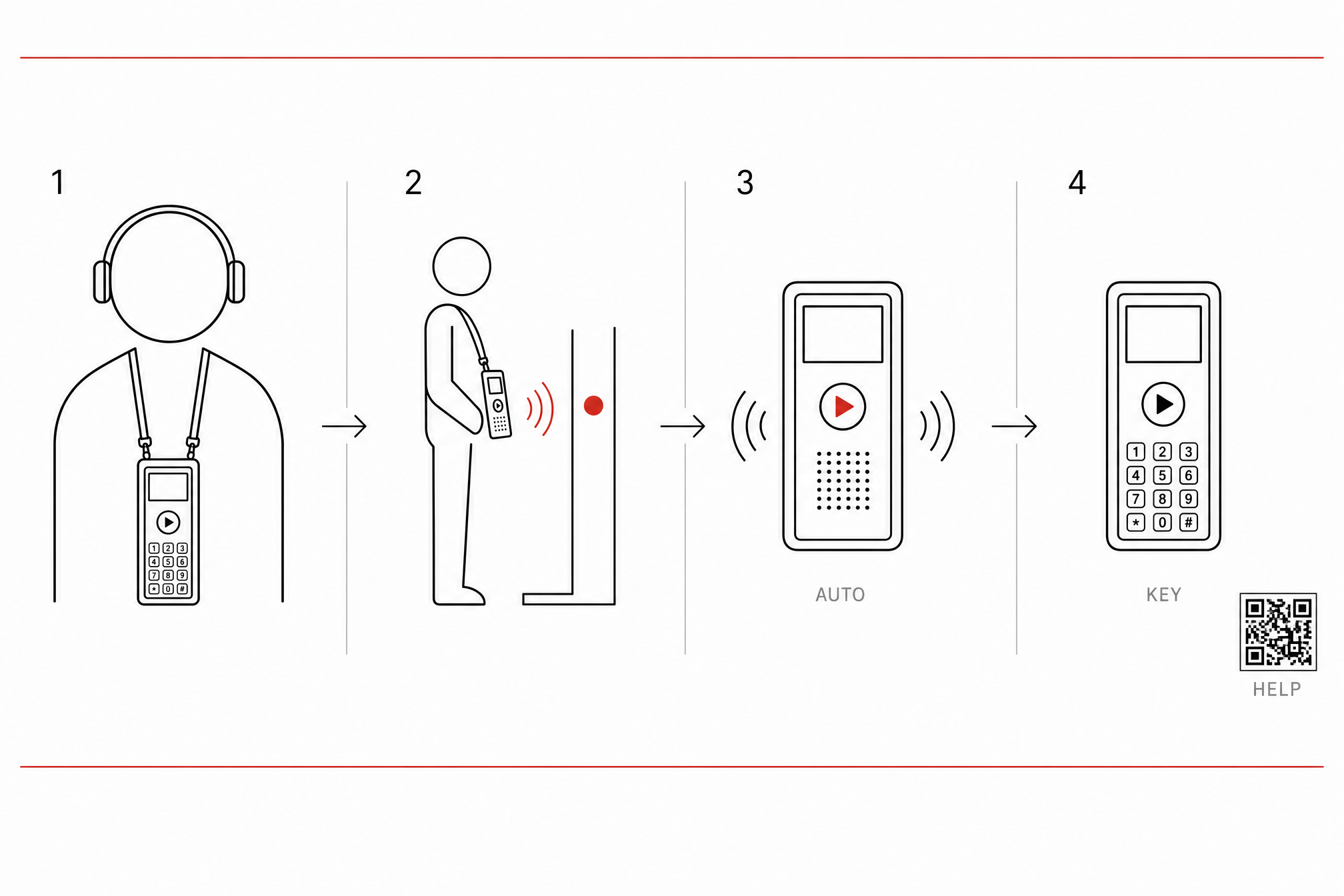

| 語音導覽內容製作 | 25% | p.5, p.10–13, p.26–35, p.47–50 | 三種版本文稿、沉浸式聲音設計、審稿機制、配音錄製與後製流程。 |

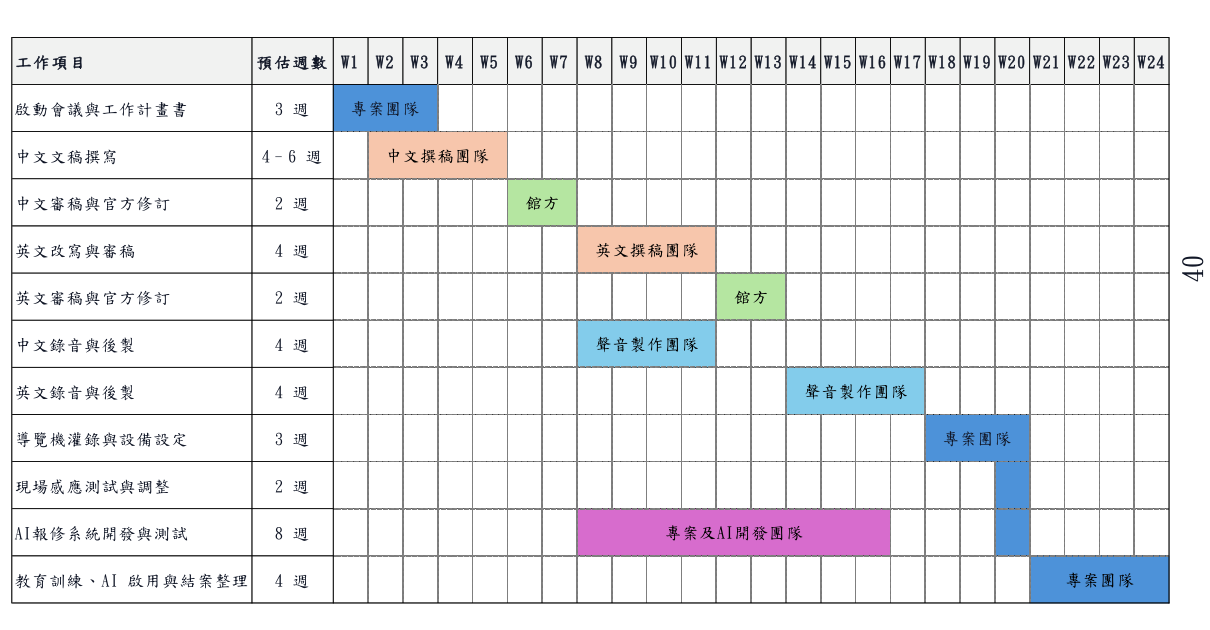

| 計畫期程與工作流程 | 10% | p.36–40 | 三期交付、工作安排、查核點、團隊角色與預估週數甘特圖。 |
| 團隊組成、經驗與實績 | 10% | p.26–35, p.47–50 | 公司經驗、史博館案例、撰稿審稿團隊、翻譯團隊與聲音製作團隊。 |
| 經費配置 | 20% | p.41–42 | 投標總價、經費配置總覽與價格明細表。 |
| 企業社會責任 | 2% | p.43 | 履約期間人員薪資與勞動條件。 |
| 簡報及整體回應 | 8% | p.4–5,全案 | 以內容、設備、維護三主軸回應本案需求。 |
| 現場風險 | 本案做法 | 現場確認 / 對策 |
|---|---|---|

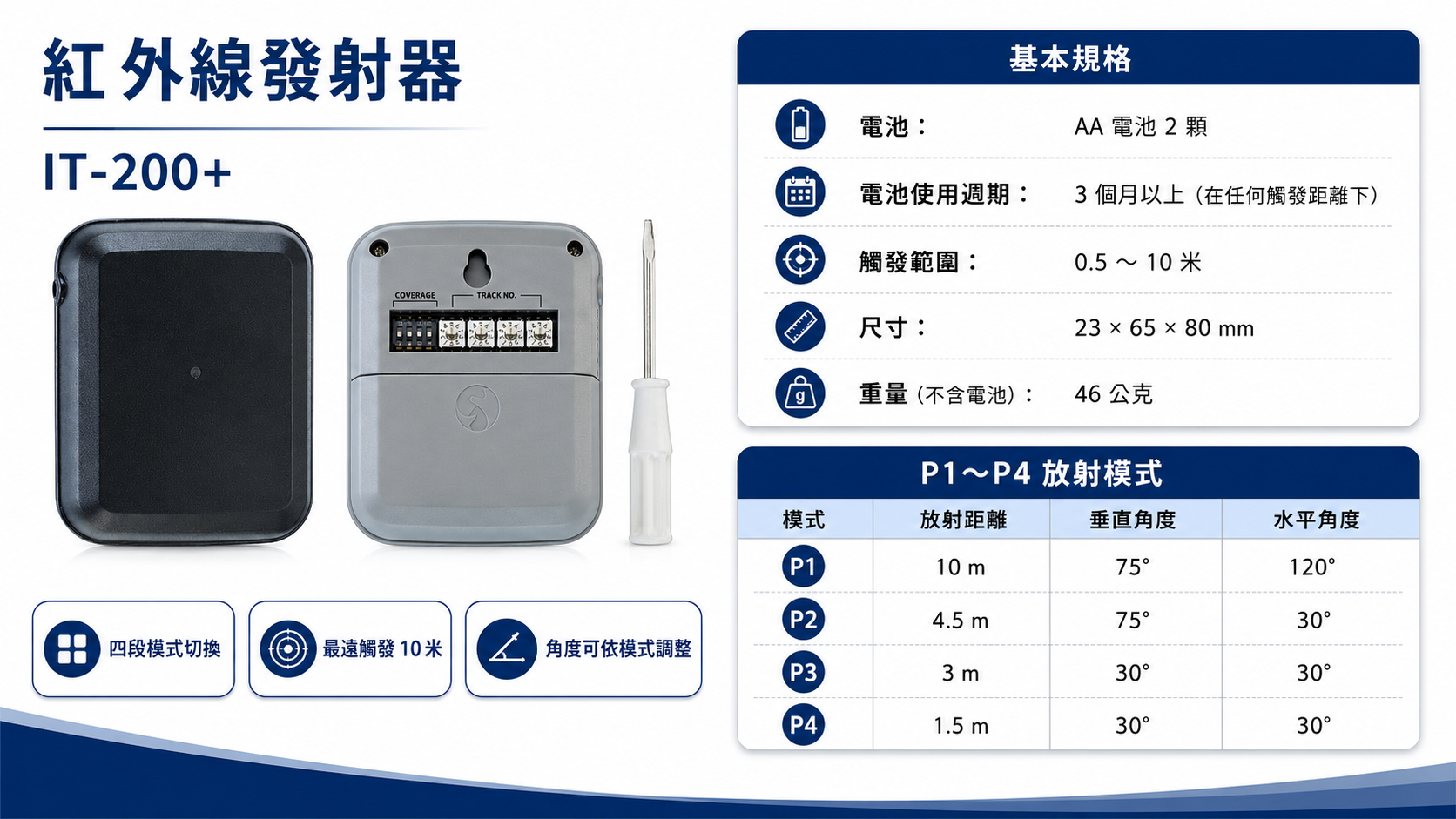

| 相鄰點位會不會誤播? | 密集區縮短感應距離,必要時改手動備援。 | 以 IT-200 距離模式與現場實測校正。 |
| 感應器會不會被觀眾或展板遮住? | 依觀眾靠近方向、高度、牆面/角落位置調整。 | 場勘後建立點位對照表與測試紀錄。 |
| 拉線會不會破壞美觀? | 分區插電為主,沿牆邊、展板邊緣或角落走線。 | 壓條與機身可做接近牆面顏色處理。 |
| 不能拉線的位置怎麼辦? | 美觀敏感或不易藏線處改電池供電。 | 維護系統提醒更換週期並留紀錄。 |

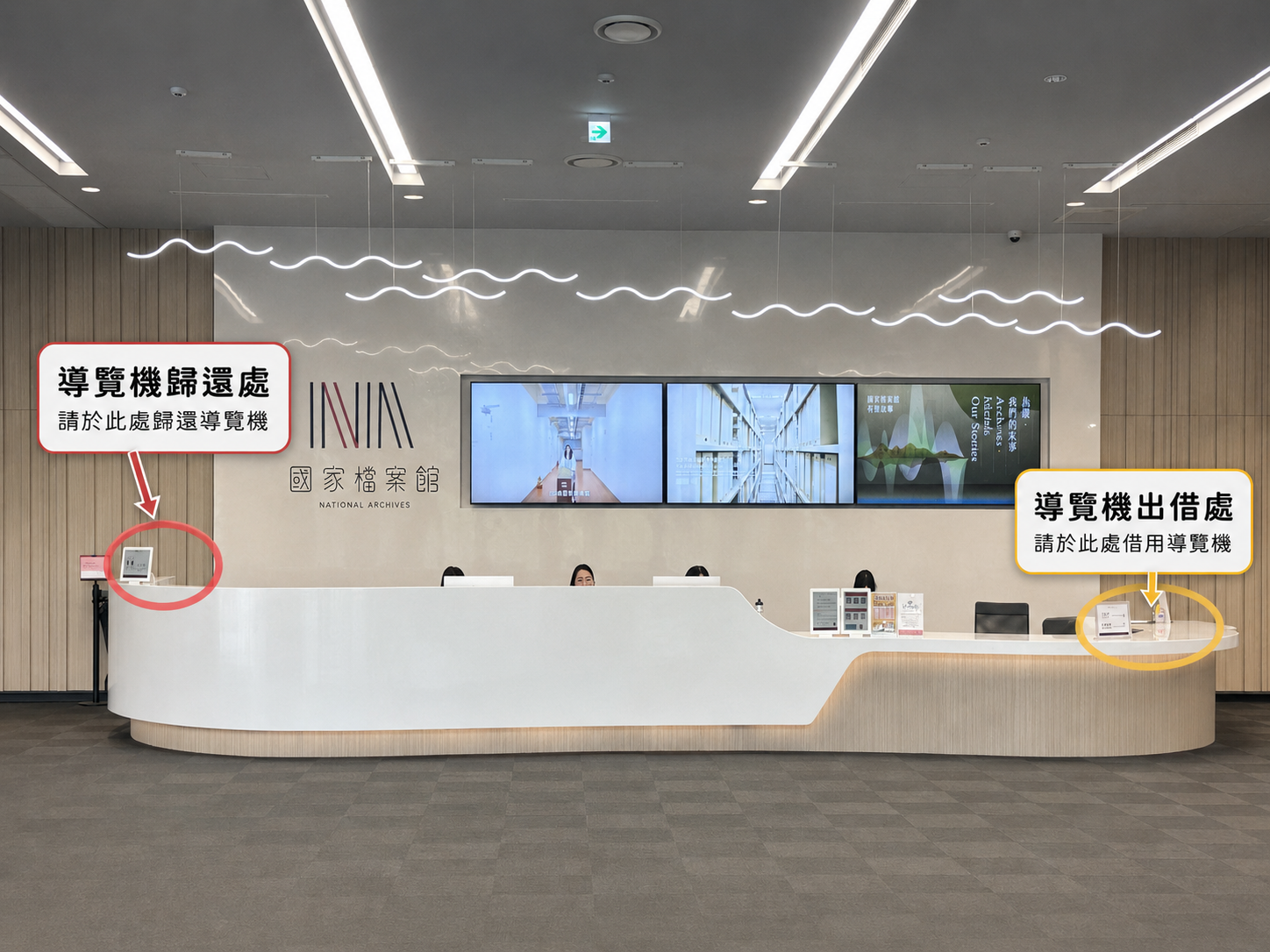

| 設備壞了會不會繼續借出? | 服務臺依設備編號停用並建案。 | 維修狀態、處理紀錄與交接資料集中管理。 |
